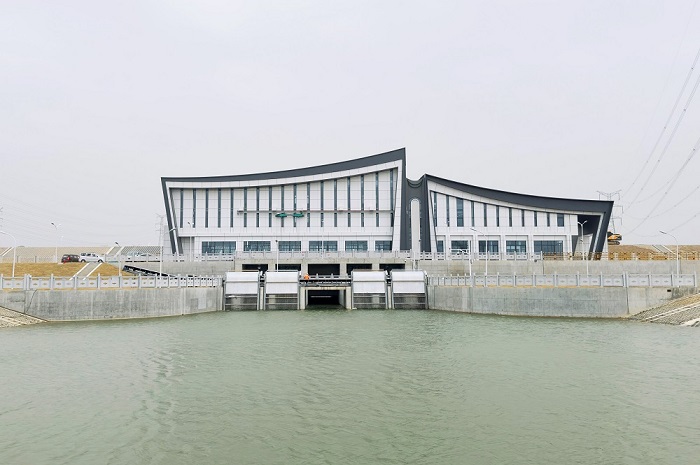

3月28日,淮河入海水道二期工程鹽城市境內2023年度工程陶圩河閘站工程通過機組啟動驗收。省水利廳、鹽城市水利局及特邀專家、工程參建單位代表參加驗收會議。

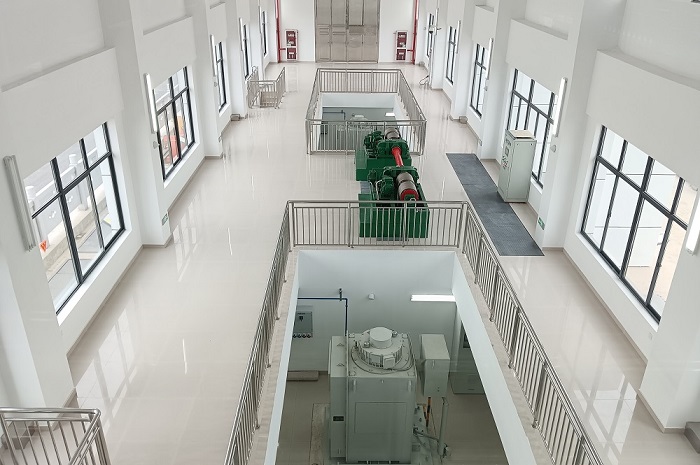

陶圩河閘站工程于2024年3月1日進入機電設備預埋階段,2024年6月24日完成4臺機組安裝調試工作,2025年3月21日9點28分,機組正式進入帶負荷試運行階段,至3月23日9時結束。試運行期間,每臺機組連續運行超24小時,聯合運行6小時20分,試運行期間每臺機組無故障停機達4次。
驗收委員會通過現場檢查,資料查閱,聽取參建單位匯報及質量安全監督意見,經過充分討論后,一致認為陶圩河閘站工程4臺泵站機組、輔助設備運行正常,各項技術參數滿足設計及規范要求,工程整體施工質量優良,工程面貌符合驗收標準,同意陶圩河閘站工程通過機組啟動驗收。
